リニア「静岡工区」ついに着工へ──10年停滞破った鈴木知事の決断、開業“2036年以降”の壁

鉄道
この記事は約4分で読めます。

品川から名古屋までを最短40分、将来的には大阪までを67分で結ぶ夢の超特急「リニア中央新幹線」。
2014年に工事計画が認可され、当初は「2027年」の先行開業を目指していた巨大プロジェクトだが、その行く手には大きな壁が立ち塞がっていた。

「水問題」などを理由に、沿線の都県で唯一、静岡県(川勝平太前知事)が着工を拒否し続けてきたのだ。

しかし2026年7月7日、事態は歴史的な転換点を迎えた。新たに就任した鈴木康友知事が県議会において、ついに「静岡工区(約8.9キロ)の着工容認」を表明したのである。

本稿は、約10年にわたる膠着状態がいかにして突破されたのか、そして「着工即解決」とはならない、世界最難関のトンネル工事の過酷な現実を分析するレポートである。

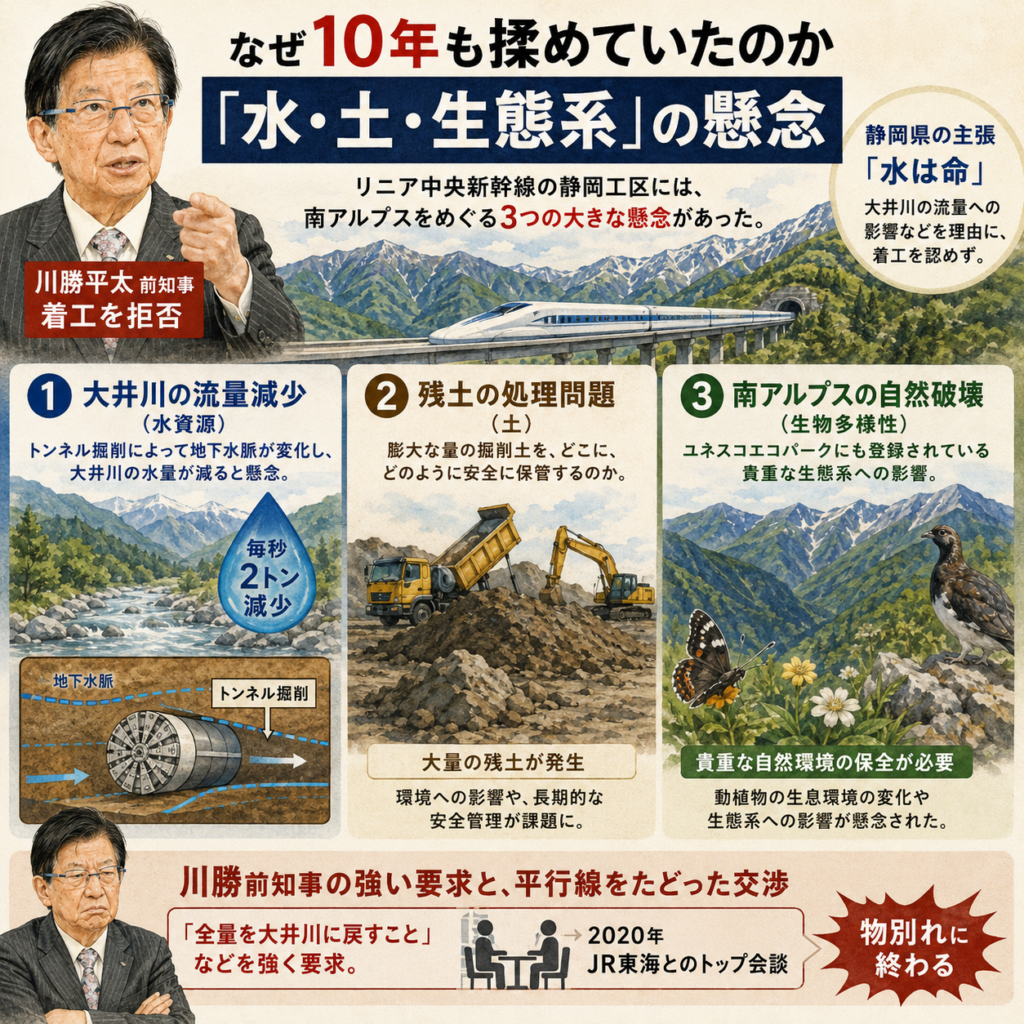

第一章:なぜ10年も揉めていたのか──「水・土・生態系」の懸念

そもそも、なぜ静岡県だけがこれほど頑なに着工を認めてこなかったのか。それは、トンネルが貫通する南アルプスにおいて、極めて深刻な3つの懸念が存在したからだ。

  1. 大井川の流量減少(水資源)
    • トンネルを掘削することで地下水脈が変わり、流域住民の命綱である大井川の水量が「毎秒2トン減る」と予測された。
  2. 残土の処理問題(土)
    • 膨大な量の掘削土をどこに、どのように安全に保管するのか。
  3. 南アルプスの自然破壊(生物多様性)
    • ユネスコエコパークにも登録されている貴重な生態系への影響。

これらに対し、川勝前知事は「全量を大井川に戻すこと」などを強く要求し、JR東海とのトップ会談(2020年)も物別れに終わっていた。

ブクブー
ブクブー

「ええっ!ただトンネルを掘るだけじゃなくて、住民の生活にかかわる『お水』が減っちゃう大問題だったんだブーね。そりゃあ簡単にOK出せないブー!」

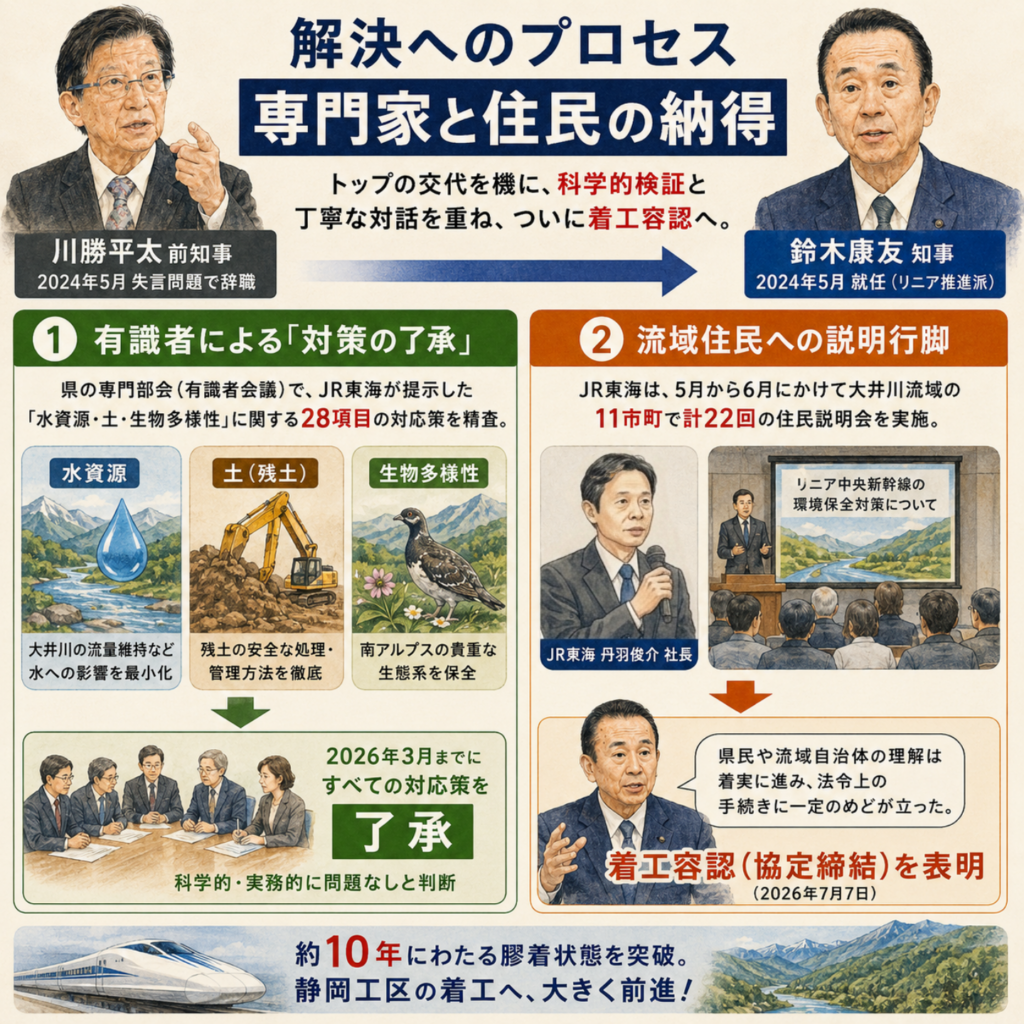

第二章:解決へのプロセス──専門家と住民の納得

膠着状態が打破されたきっかけは、2024年5月に川勝前知事が失言問題で辞職し、リニア推進派の鈴木康友氏が知事に就任したことにある。
しかし、単にトップが変わっただけで強行突破したわけではない。

  • 有識者による「対策の了承」
    • 2026年3月までに、県の専門部会(有識者会議)において、JR東海が提示した「水資源・土・生物多様性」に関する28項目の対応策がすべて精査され、科学的・実務的に「了承」された。
  • 流域住民への説明行脚
    • さらにJR東海は、5月から6月にかけて大井川流域の11市町で計22回の住民説明会を実施。丹羽俊介社長から直接報告を受けた鈴木知事は、「県民や流域自治体の理解は着実に進み、法令上の手続きに一定のめどが立った」と判断し、今回の着工容認(協定締結)に踏み切ったのである。
ブクブー
ブクブー

「強行突破じゃなくて、ちゃんと専門家や住民と話し合って一つずつ不安をクリアしていったんだブーね!」

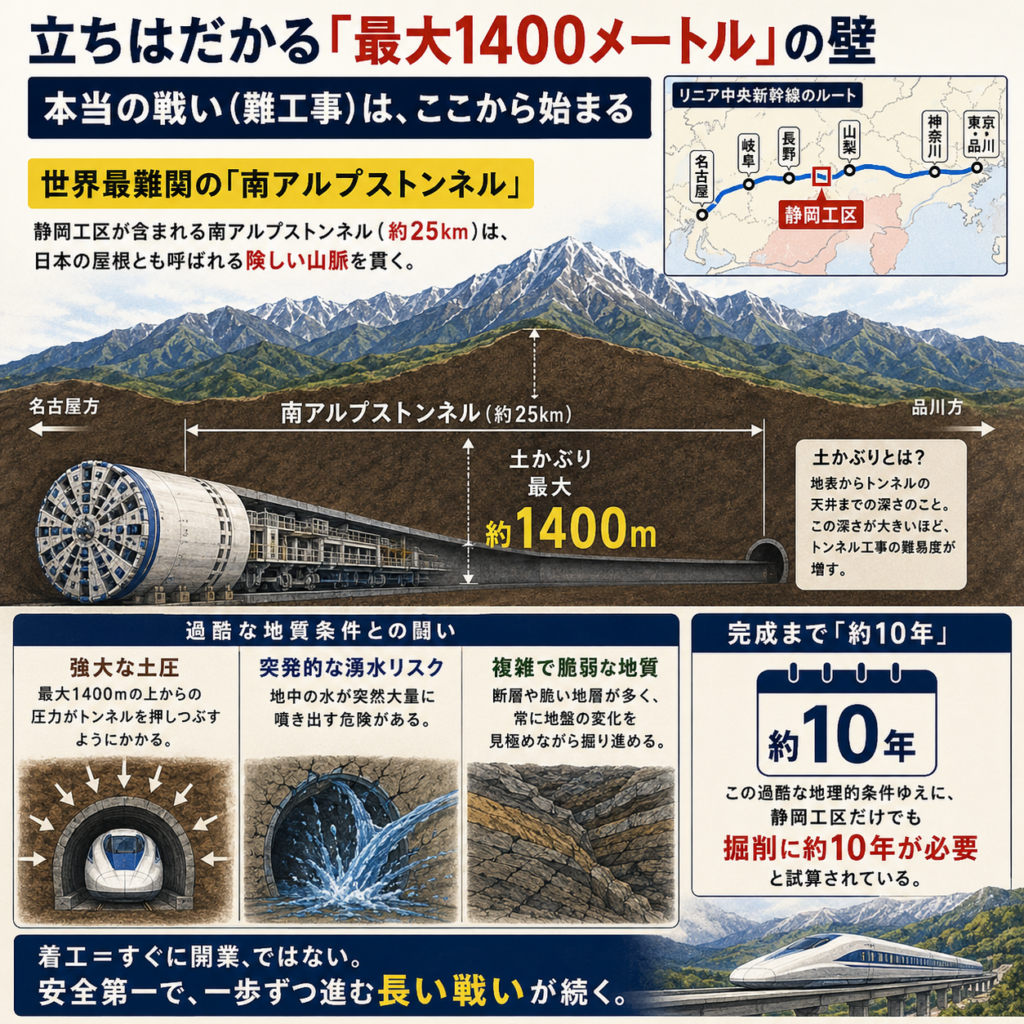

第三章:立ちはだかる「最大1400メートル」の壁

法的なハードルはクリアされた。しかし、本当の戦い(難工事)はここから始まる。

  • 世界最難関の「南アルプストンネル」
    • 静岡工区が含まれる南アルプストンネル(約25キロ)は、日本の屋根とも呼ばれる険しい山脈を貫く。地表からトンネルまでの深さ(土かぶり)は最大約1400メートルにも達し、強大な土圧や突発的な湧水のリスクと戦いながら掘り進めなければならない。
  • 完成まで「約10年」
    • この過酷な地理的条件ゆえに、静岡工区だけでも掘削に約10年がかかると試算されている。

終章:「2036年以降」という新たなゴール

結論として、静岡県の着工容認により、リニア中央新幹線は「計画の頓挫」という最悪のシナリオを回避し、ついに全線で工事が動き出すこととなった。

しかし、失われた時間はあまりに大きく、品川―名古屋間の開業は「早くとも2036年以降」にずれ込む見通しである。
さらに、岐阜県瑞浪市で発生した井戸の水位低下問題など、他の工区でも予測不能な事態が起きている。

「水への不安に、県として徹底的に応えていく」。鈴木知事が議会で語ったこの言葉通り、着工後もJR東海には、環境と地域住民への真摯な対応が求められ続ける。
夢の超特急が東京から名古屋へと走り抜けるまで、私たちはまだ10年という歳月を、自然との厳しい闘いと共に見守る必要がある。
